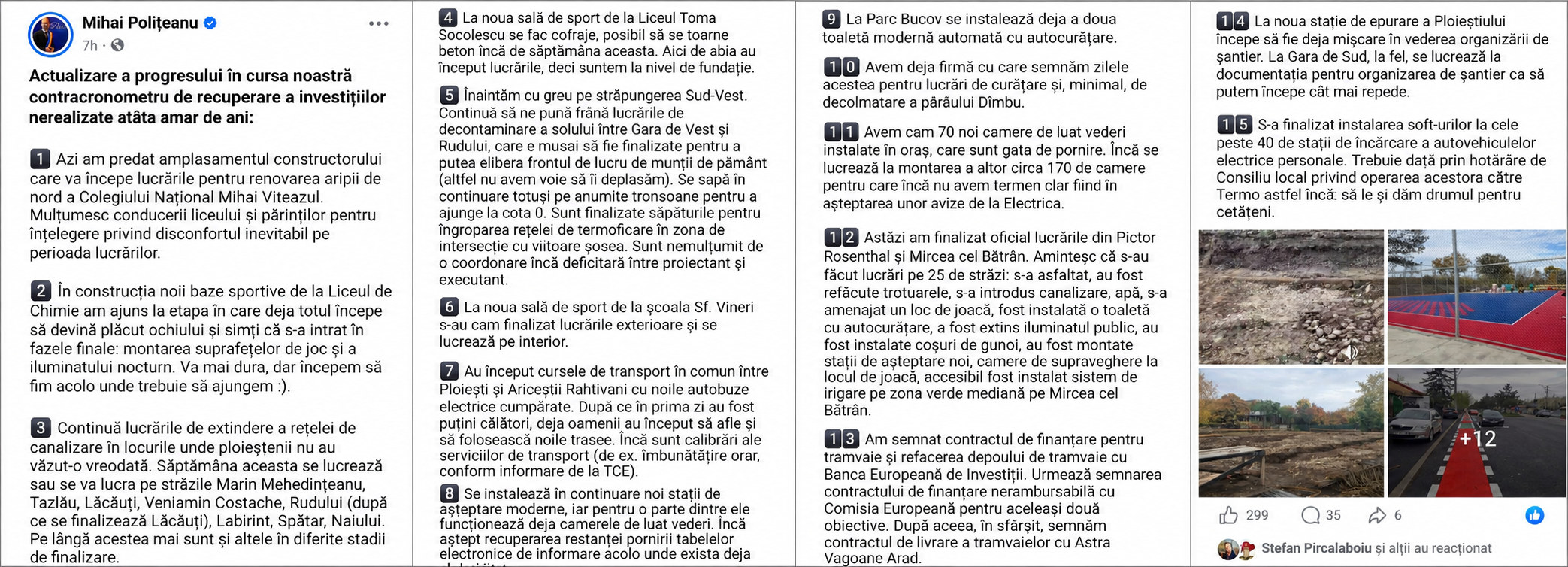

O postare, 15 anunțuri și o întrebare pe care fotografiile de pe Facebook nu o pot lămuri: câte dintre aceste investiții sunt efectiv finalizate, funcționale și achitate în condiții de legalitate?
Primarul municipiului Ploiești, Mihai Polițeanu, a descoperit o metodă interesantă de a prezenta activitatea administrației: pune într-o singură postare tot ce mișcă prin oraș, de la o fundație aflată în execuție până la un contract care urmează să fie semnat, adaugă fotografii și livrează publicului impresia unui municipiu transformat într-un șantier al performanței.
Numai că între a administra un oraș și a administra percepția publică există o diferență considerabilă.
În postarea sa din 14 octombrie 2026, primarul vorbește despre o „cursă contracronometru de recuperare a investițiilor nerealizate atâta amar de ani”.
Formula este convenabilă. Tot ce merge bine devine meritul actualei administrații. Tot ce întârzie poate fi trecut în contul trecutului, al proiectanților, al executanților, al avizelor sau al altor instituții.
Să examinăm însă cele 15 puncte, nu prin filtrul entuziasmului electoral, ci prin filtrul responsabilității administrative.
1. Colegiul Mihai Viteazul. Marea realizare: constructorul a primit amplasamentul
Primarul anunță că a predat amplasamentul constructorului care urmează să înceapă renovarea aripii de nord a Colegiului Național Mihai Viteazul.
Să înțelegem corect: nu anunță finalizarea renovării, nici măcar executarea unei etape de lucrări. Anunță predarea amplasamentului.
În administrația publică, aceasta este o etapă procedurală obișnuită. În comunicarea primarului, devine prima dintre cele 15 realizări prezentate ploieștenilor.
Probabil că, în ritmul acesta, vom primi și un comunicat când constructorul își instalează baraca, altul când aduce materialele și, eventual, unul festiv când apare prima mistrie.
Dincolo de ironie, lipsesc informațiile esențiale: valoarea contractului, termenul de execuție, sursa finanțării și eventualele întârzieri față de calendarul inițial.
Predarea unui amplasament nu este o investiție realizată. Este începutul obligației de a realiza investiția.
2. Baza sportivă de la Liceul de Chimie. Performanța administrativă se măsoară în plăcerea ochiului
La al doilea punct, primarul ne informează că baza sportivă începe să arate bine și că se montează suprafețele de joc și iluminatul nocturn.
Este îmbucurător că lucrările avansează. Dar exprimarea folosită spune ceva despre criteriile după care administrația își prezintă performanțele.
O investiție publică nu se evaluează după cât de plăcută devine ochiului, ci după respectarea proiectului, a bugetului, a termenelor și a condițiilor de siguranță.
Cât a costat? Când trebuia finalizată? Când va putea fi utilizată efectiv de elevi? Au existat acte adiționale?
Primarul nu precizează.
Până la răspunsuri, avem un nou indicator de performanță administrativă: frumusețea percepută a șantierului.
3. Canalizarea. În 2026, Ploieștiul sărbătorește intrarea în normalitate
Al treilea punct privește extinderea canalizării pe străzile Marin Mehedințeanu, Tazlău, Lăcăuți, Veniamin Costache, Rudului, Labirint, Spătar și Naiului.
Aici problema depășește orice dispută politică.
Faptul că există încă zone ale unui municipiu reședință de județ fără canalizare reprezintă un eșec administrativ acumulat de-a lungul anilor. Nu este o situație care poate fi imputată automat actualului primar, dar nici una care trebuie transformată în spectacol de imagine.
Extinderea canalizării este o obligație elementară a administrației.
Într-un oraș european al anului 2026, introducerea canalizării nu ar trebui să fie prezentată aproape ca o cucerire tehnologică.
Ar trebui să fie o normalitate întârziată.
Și, mai ales, primarul ar trebui să explice câte gospodării rămân fără canalizare, care este valoarea investițiilor necesare și când va fi rezolvată problema integral.
Nu este suficient să enumeri străzile pe care lucrezi. Trebuie să spui și câte ai lăsat în urmă.
4. Sala de sport de la Toma Socolescu. Betonul posibil, realizarea certă pe Facebook
Ajungem la una dintre cele mai savuroase formulări ale comunicării administrative.
Primarul ne spune că la sala de sport a Liceului Toma Socolescu se fac cofraje și că este posibil să se toarne beton în aceeași săptămână.
Așadar, avem o investiție aflată la nivel de fundație, cu o operațiune viitoare încă incertă.
Și totuși, aceasta ocupă un loc în bilanțul celor 15 puncte.
Nu contestăm necesitatea sălii. Contestăm transformarea unei posibilități de turnare a betonului într-un argument de performanță politică.
Dacă fiecare cofraj merită un punct în bilanț, la finalizarea clădirii am putea avea nevoie de o enciclopedie a realizărilor municipale.
5. Străpungerea Sud-Vest. Șantierul unde primarul își recunoaște singur problemele
Aici ironia este aproape inutilă. Primarul oferă singur diagnosticul.
Recunoaște că lucrările înaintează greu, că decontaminarea solului împiedică eliberarea frontului de lucru și că există o coordonare deficitară între proiectant și executant.
Sunt trei informații serioase, care ar fi trebuit să determine prezentarea unui calendar de remediere, nu doar includerea proiectului într-o listă de progrese.
Decontaminarea terenului poate reprezenta o obligație legală și tehnică reală. Nu susținem că lucrările ar trebui executate fără respectarea normelor de mediu.
Întrebarea este alta: când a fost identificată contaminarea, cine avea obligația să o prevadă în documentație și cine suportă consecințele întârzierii?
Iar dacă proiectantul și executantul nu se coordonează corespunzător, cine este responsabil pentru coordonarea generală a investiției?
Administrația nu poate rămâne un simplu spectator care constată public problemele propriului proiect.
6. Școala Sfânta Vineri. Exteriorul aproape gata, interiorul încă în lucru
Primarul anunță că lucrările exterioare la noua sală de sport sunt aproape finalizate, iar în interior se lucrează.
Este o informație de șantier, nu o dovadă de finalizare.
Nu aflăm data recepției, valoarea totală, termenul contractual și eventualele penalități pentru întârzieri.
O sală de sport nu devine funcțională prin faptul că exteriorul arată aproape terminat.
La Ploiești, însă, expresia „aproape gata” pare să fi căpătat statut de realizare administrativă.
7. Autobuzele electrice. Trasee noi, dar cine plătește factura?
Introducerea transportului public între Ploiești și Ariceștii Rahtivani este o măsură care poate aduce beneficii reale navetiștilor.
Dar contextul financiar al TCE nu poate fi ignorat.
Potrivit situației financiare comunicate anterior, la 31 august 2026, operatorul avea de încasat de la Municipiul Ploiești 23.707.753,22 lei.
În acest context, extinderea serviciilor ridică întrebări economice legitime.
Cine finanțează noile trasee? Cum sunt împărțite costurile între autoritățile beneficiare? Există contracte și mecanisme clare de compensare? Care este gradul de ocupare necesar pentru sustenabilitatea serviciului?
Primarul vorbește despre ajustarea orarelor, dar nu prezintă modelul financiar.
Să sperăm că autobuzele electrice nu vor ajunge să circule pe baza entuziasmului primarului, în timp ce societatea de transport așteaptă banii pentru obligațiile deja asumate.
8. Stațiile moderne. Camerele funcționează, panourile electronice încă așteaptă
Primarul anunță montarea unor stații moderne de așteptare și funcționarea camerelor de supraveghere la o parte dintre acestea.
În schimb, panourile electronice de informare încă nu au fost puse în funcțiune peste tot, inclusiv în amplasamente unde există deja electricitate.
Situația merită o întrebare simplă: de ce nu au fost corelate instalarea stațiilor, alimentarea electrică și punerea în funcțiune a tuturor echipamentelor?
Nu rezultă automat o neregulă contractuală. Dar rezultă o investiție a cărei funcționalitate este încă incompletă.
Am ajuns, așadar, să prezentăm drept progres stațiile în care călătorul poate fi supravegheat, dar nu poate afla întotdeauna, de pe panoul electronic, când vine autobuzul.
9. Parcul Bucov. A doua toaletă, un nou reper al progresului
La punctul nouă, primarul anunță instalarea celei de-a doua toalete moderne automate în Parcul Bucov.
Toaletele publice sunt necesare. Nimeni nu contestă acest lucru.
Dar includerea unei toalete într-un bilanț amplu al recuperării investițiilor nerealizate de ani de zile spune multe despre felul în care administrația își construiește imaginea.
Cât a costat echipamentul? Cât costă întreținerea? Cine asigură consumabilele și intervențiile tehnice? Câte asemenea facilități sunt necesare în întregul oraș?
Fără aceste date, cetățeanul este invitat să admire obiectul, nu să evalueze investiția.
În Ploieștiul marilor ambiții administrative, până și o toaletă ajunge să aibă propriul moment de glorie politică.
10. Pârâul Dâmbu. Nici contractul nu este semnat, dar realizarea a intrat în bilanț
Acesta este unul dintre cele mai relevante exemple ale diferenței dintre promisiune și realizare.
Primarul anunță că există o firmă cu care urmează să se semneze un contract pentru curățarea și decolmatarea minimală a pârâului Dâmbu.
Așadar, în momentul anunțului, potrivit propriilor sale cuvinte, contractul nu fusese încă semnat.
Nu sunt prezentate valoarea, lungimea tronsonului vizat, cantitățile estimate de material de îndepărtat și rezultatele hidraulice urmărite.
Mai mult, termenul „minimal” ridică întrebarea dacă intervenția va fi suficientă pentru necesitățile reale.
Avem, prin urmare, o nouă performanță administrativă: celebrarea unei viitoare semnături pentru o intervenție minimală.
Pârâul Dâmbu așteaptă lucrările. Facebook a primit deja vestea bună.
11. Camerele de supraveghere. 70 gata de pornire, 170 fără termen clar
Primarul anunță aproximativ 70 de camere instalate și pregătite de pornire, în timp ce alte circa 170 așteaptă montarea și avizele necesare, fără termen clar.
Observăm o particularitate: în comunicarea publică, cele 240 de camere apar ca un progres al investiției. În realitate, chiar din declarație rezultă că o parte nu sunt încă puse în funcțiune, iar pentru restul nu există un calendar cert.
Trebuie verificate contractele de achiziție, termenele, valoarea echipamentelor și responsabilitatea pentru obținerea avizelor.
Există și dimensiunea protecției datelor personale: cine operează sistemul, care sunt scopurile supravegherii, cât timp sunt păstrate imaginile și ce măsuri de securitate au fost implementate?
Orașul nu devine automat mai sigur prin numărul camerelor achiziționate.
Iar până la punerea în funcțiune, cele 70 de camere pot supraveghea, cel mult, optimismul comunicării oficiale.
12. Pictor Rosenthal. Primarul anunță finalizarea, Curtea de Conturi a consemnat nereguli
Acesta este punctul cel mai important al întregii postări din perspectiva unei investigații documentate.
Primarul anunță finalizarea oficială a lucrărilor din Pictor Rosenthal și Mircea cel Bătrân, enumerând asfaltări, trotuare, rețele, iluminat și alte amenajări.
Numai că în cazul proiectului Pictor Rosenthal există constatări ale Curții de Conturi care nu pot fi șterse printr-o fotografie festivă.
În cadrul verificărilor aferente anului 2025 au fost identificate lucrări neexecutate, dar facturate și acceptate la plată, în valoare de 243.508,76 lei. Din această sumă, 34.219,17 lei fuseseră decontați, iar 209.289,59 lei erau înregistrați contabil, dar neachitați. Au fost calculate și penalități de 18.146,33 lei. Separat, auditorii au constatat nereținerea inițială a unei garanții de bună execuție de 123.590,32 lei.
Există însă un detaliu esențial care trebuie prezentat corect: Primăria a comunicat că suma de 243.508,76 lei și penalitățile au fost recuperate în timpul auditului, iar garanția a fost ulterior reținută dintr-o altă factură.
Așadar, nu putem afirma că aceste sume sunt în continuare nerecuperate. Putem însă întreba de ce au fost acceptate inițial la plată lucrări neexecutate, cine a verificat situațiile de lucrări și ce măsuri administrative au fost luate pentru prevenirea repetării situației.
Mai există și un precedent: un raport anterior al Curții de Conturi consemna, pentru același obiectiv, plăți nejustificate de 361.172,92 lei, pentru care au fost efectuate corecții și compensări în timpul auditului.
Aceste constatări nu demonstrează, prin ele însele, că actuala recepție este nelegală. Dar justifică verificarea documentelor de recepție și a remedierilor.
Domnule primar, înainte de a ne invita să admirăm asfaltul, poate ar fi util să ne explicați și cum a ajuns Curtea de Conturi să constate lucrări neexecutate în documentele de plată ale investiției.
Adevărata performanță nu constă doar în a inaugura o lucrare, ci și în a demonstra că fiecare leu public a fost justificat.
13. Tramvaiele. Contractul care urmează după alte contracte
Primarul anunță semnarea contractului de finanțare cu Banca Europeană de Investiții pentru tramvaie și depou.
Este o etapă importantă, care trebuie recunoscută.
Dar chiar el precizează că urmează contractul de finanțare nerambursabilă cu Comisia Europeană și, ulterior, contractul de livrare cu Astra Vagoane Arad.
Prin urmare, la data postării, livrarea tramvaielor nu era încă angajată prin contractul pe care primarul spune că urmează să îl semneze.
Diferența este fundamentală.
Un contract de finanțare nu înseamnă tramvaie livrate, iar o finanțare prin împrumut presupune obligații financiare care trebuie explicate cetățenilor.
Care este valoarea creditului? Care sunt condițiile de rambursare? Ce proporție va fi acoperită din finanțarea nerambursabilă? Ce se întâmplă dacă apar întârzieri?
Deocamdată, tramvaiele Ploieștiului circulă cu o viteză remarcabilă prin comunicate și cu o viteză încă nedeterminată prin procedurile contractuale.
14. Stația de epurare și Gara de Sud. Se organizează organizarea șantierului
La punctul 14, comunicarea administrativă atinge un nivel aproape artistic.
Primarul spune că la noua stație de epurare începe să existe mișcare pentru organizarea șantierului, iar la Gara de Sud se lucrează la documentația necesară organizării șantierului.
Cu alte cuvinte, într-un caz se pregătește organizarea, iar în celălalt se pregătesc documentele pentru organizare.
Ambele proiecte sunt importante și pot necesita etape tehnice și administrative complexe.
Dar tocmai de aceea, ploieștenii au nevoie de termene, contracte și responsabilități, nu de descrieri poetice ale activității pregătitoare.
În noua contabilitate a performanței municipale, până și pregătirea documentației pentru organizarea șantierului devine o realizare demnă de bilanț.
Mai rămâne să se organizeze o ceremonie pentru începerea pregătirii organizării.
15. Stațiile de încărcare. Software instalat, cetățenii încă așteaptă
Ultimul punct privește peste 40 de stații de încărcare pentru autovehicule electrice.
Primarul anunță finalizarea instalării software-ului, dar precizează că este necesară o hotărâre a Consiliului Local pentru atribuirea operării către Termo Ploiești.
Așadar, echipamentele nu sunt încă puse la dispoziția cetățenilor în condițiile descrise de primar.
Apare și o întrebare economică importantă: în ce condiții va opera Termo Ploiești aceste stații și cum vor fi acoperite costurile?
Există un studiu de oportunitate? Care este tariful estimat? Ce investiții suplimentare sunt necesare? Ce venituri se anticipează?
Nu susținem că atribuirea operării către Termo este nelegală. Susținem că această alegere trebuie justificată economic și juridic.
Până atunci, Ploieștiul are stații de încărcare pentru care software-ul este pregătit, dar utilizarea publică mai așteaptă o decizie.
Orașul în care și intenția de a începe devine realizare
Din cele 15 puncte prezentate de Mihai Polițeanu rezultă o realitate mai puțin spectaculoasă decât imaginea pe care încearcă să o transmită postarea.
Există lucrări în execuție, investiții care avansează, obiective anunțate ca finalizate și proiecte aflate încă în faze contractuale sau pregătitoare.
Nimeni nu poate contesta că un oraș are nevoie de șantiere, infrastructură, școli renovate, transport modern și servicii publice funcționale.
Dar un primar nu este ales pentru a fotografia fiecare etapă administrativă și a o transforma într-un episod de succes personal.
Este ales pentru a administra eficient banii publici, a respecta termenele, a rezolva blocajele și a răspunde pentru rezultatele obținute.
În postarea analizată, primarul recunoaște explicit întârzieri, probleme de coordonare, avize lipsă, contracte încă nesemnate și investiții nepuse în funcțiune.
Aceste recunoașteri nu anulează progresele reale. Dar contrazic imaginea unei administrații care ar fi depășit deja marile probleme ale investițiilor locale.
Mai ales că în Ploiești există și alte dosare administrative majore care nu dispar din agenda publică atunci când primarul publică fotografii cu șantiere: situația financiară a TCE, infrastructura rutieră degradată, necesitatea modernizării Podului de la Sud, investițiile întârziate și neregulile identificate de Curtea de Conturi.
Ploieștenii nu au nevoie de un primar care să le explice cât de frumos arată progresul în fotografii. Au nevoie de un primar care să le demonstreze, cu documente, cât a costat, cât a durat și ce rezultat concret a produs fiecare investiție.
Iar dacă predarea unui amplasament, montarea unui cofraj, instalarea unui software și perspectiva semnării unui contract sunt prezentate împreună drept mari realizări, atunci poate că problema Ploieștiului nu mai este doar ritmul investițiilor.
Este și inflația de performanță din discursul administrației.
Pentru că, domnule Polițeanu, un oraș nu se modernizează cu 15 puncte pe Facebook, ci cu investiții finalizate, funcționale și justificate până la ultimul leu.
Și încă ceva: în administrație, spre deosebire de Facebook, aplauzele nu țin loc de proces-verbal de recepție.
